新城大学科技园办公室编 2021年4月 8日
【施工进度】
4月7日施工进度:

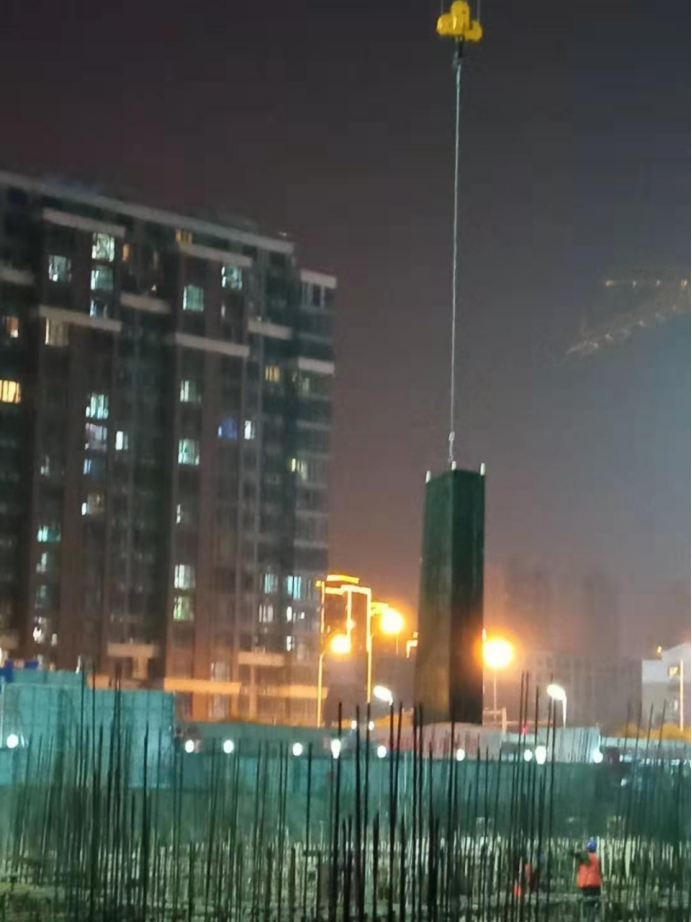

A栋负一层框架柱钢筋绑扎完成85%.框架柱混凝土浇筑施工
B座二层梁绑扎完成70%,模板安装完成80%。二层顶叠合板安装完成50%。
C座二层满堂脚手架搭设完成.二层顶梁底模板安装70%,梁钢筋绑扎完成40%

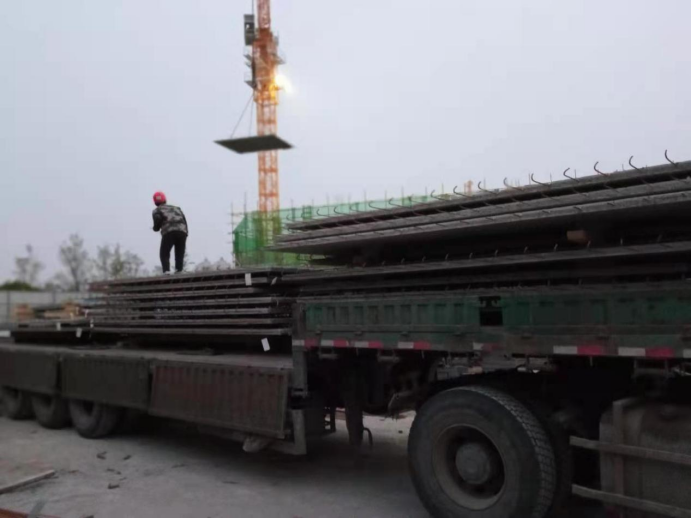

D栋车库地下框架柱、板墙筋绑扎,模板安装完成65%,梁钢筋绑扎20%。
班组人员:
B、D栋钢筋工95人,木工129人,瓦工12人,水电工18人
A、C栋钢筋工107人,木工139人,瓦工14人,水电工18人


A栋模板安装,C栋叠合板安装

二层顶叠合板安装
济宁新城大学科技园办公室 2021年4月8日
抄报:济宁太白湖新区管委会、山东理工职业学院
抄送:项目建设、监理、施工、审计各单位负责人
