16



新城大学科技园办公室编                                                                                                         2021712






本周简讯】

7月6日上午,北湖建设集团质安部检查新城大学科技园项目工地。

7月6日下午,济宁新城大学科技园项目顺利通过济宁市市级安全文明工地验收。

项目部就工程概况、安全管理、绿色文明施工、扬尘治理、劳务安全体系等方面向北湖建设局安检站站长张亚航等随行专家组做了详细汇报。随后专家组对现场的施工用电、机械设备、架体防护等方面进行全面查验,并对项目现场安全资料、双体系建设、危大工程施工方案、临边防护、脚手架搭设、模板拆卸等多个项目亮点予以充分肯定。经专家组一致评定,济宁新城大学科技园项目成为市级安全文明工地。

79午,监理例会

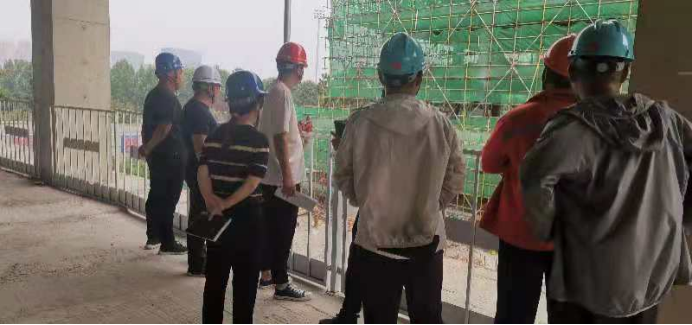

79午,项目参建各单位对新城大学科技园项目施工现场安全、质量及施工进度检查

79午,项目参建各单位对济宁市气象台发布的雷电橙色预警信号高度重视,组织施工人员做好各项应急准备,建立防汛应急预案,严格落实各项防汛措施,确保夏季施工安全稳定。

7月10日上午,项目施工单位按照防汛应急要求,对新城大学科技园项目塔吊附着及架体进行稳定检查,排除隐患,杜绝安全事故发生。

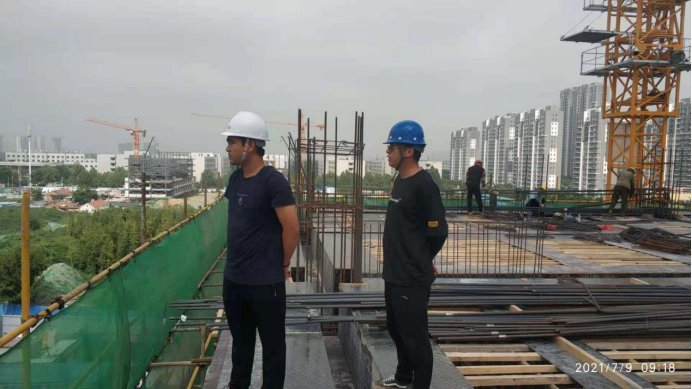

7月11日上午,项目建设单位组织召开新城大学科技园项目进度、质量、安全专题会议。

施工进度

7月11日施工进度:

A栋北楼五层满堂脚手架完成,顶板开始安装,二层顶板拆除并清理;南楼五层顶板钢筋绑扎,水电预留预埋安装完成.二层满堂架及物料拆除并清理。

B栋三层二次结构植筋,地下室排水管道安装。

C栋三层以上外脚手架拆除完成30%。

D栋南楼七层砼洒水养护,七层顶板模板安装完成50%;北楼六层顶模板加固,六层顶梁板梯筋钢筋绑扎完成90%,外架搭设完成,四层模板及架体清理外运。

班组人员:

B、D栋钢筋工56人,木工111人,瓦工12人,水电工16人。

A、C栋钢筋工91人,木工141人,瓦工21人,水电工12人。



施工现场

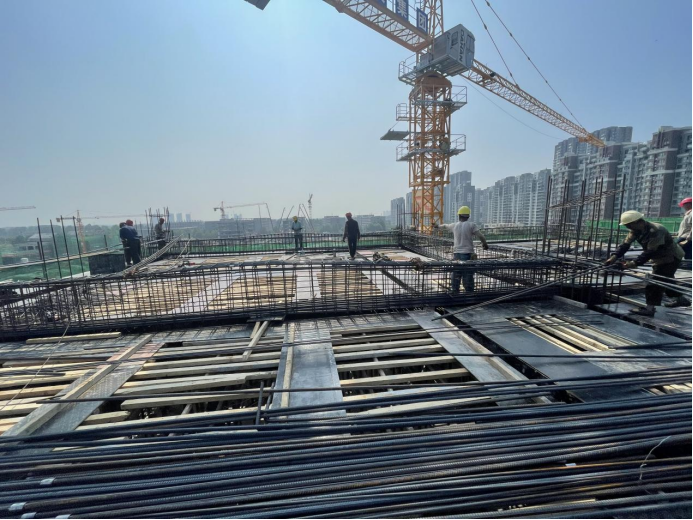

A栋施工现场

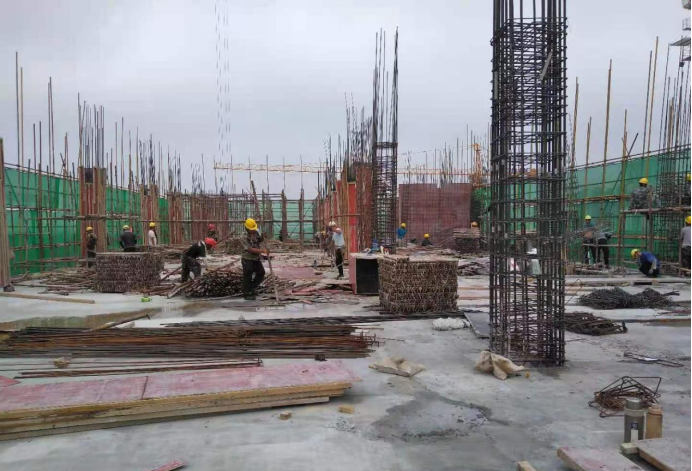

C栋施工现场

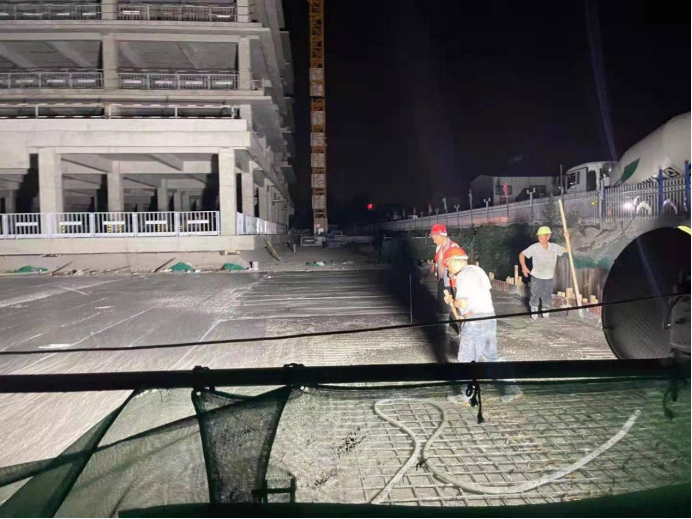

A栋南侧车库顶板浇筑施工现场




济宁新城大学科技园办公室                                      2021年7月12日

抄报:济宁太白湖新区管委会、山东理工职业学院

抄送:项目建设、监理、施工、审计各单位负责人
